Guasave, Sinaloa. El Ayuntamiento de Guasave, por medio de la Dirección de Obras y Servicios Públicos, detectó cerca de 16 obras que no se concluyeron por falta de documentación ante la Comisión Federal de Electricidad (CFE), aseguró el director de la dependencia, Rael Rivera Castro.
Conoce al momento la información del norte de Sinaloa en la sección especial de Línea Directa
El funcionario municipal detalló que estas obras sin terminar provienen de la administración pasada y actualmente ellos les están dando seguimiento para poder concluirlas, pues la documentación ya se está entregando.
Debes leer: “Hacemos lo que podemos”. Pese a dificultades financieras, Guasave no está abandonado: Alcaldesa
“Nosotros detectamos cerca de 16 obras que quedaron inconclusas por los trámites ante la Comisión Federal de Electricidad. Nosotros estamos dando seguimiento, pero hay una serie de trámites que quedaron en entrega de documentación y nosotros estamos solventando todavía, pero ya ese trámite lo estamos llevando nosotros; apenas lo acabamos de rescatar”, dijo.

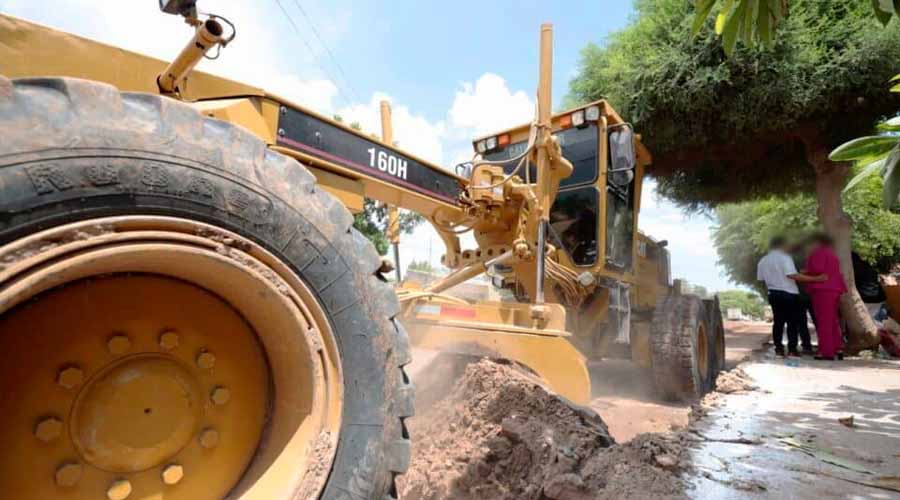

Rael Rivera Castro indicó que hay trámites pendientes para solventar la situación de algunas obras | Foto: Manuel Rodríguez
Entre estos, la mayoría son calles, callejones y sistema de alumbrado; además, Rivera Castro subrayó que también se encuentran el parque de la colonia Revolución Mexicana y el estadio de beisbol de Norotillos, los cuales quedaron sin terminar por la verificación y los trámites ya mencionados.
Sugerida: Si hay quejas, actuamos: ATUG llama a choferes a cuidar relación con usuarios en Guasave
Para poder culminarlas, aseguró que la verificación tiene que realizarla un perito certificado por la CFE para que haga el dictamen y les proporcione una evaluación para llevar a cabo los protocolos que se requieren para hacer el contrato.
Por lo pronto, la dependencia llevó a cabo un barrido y comprobaron la situación ante la CFE; sin embargo, están a la espera de una autorización de inversión por parte de presidencia o de tesorería para posteriormente solicitar el apoyo de los recursos para hacer los pagos.
Más en Sinaloa: Escuelas de Ahome sin reporte de actos de vandalismo; rondines de seguridad continúan: SSP
El director general de Obras y Servicios Públicos compartió para este medio informativo que estos trabajos que no llegaron a culminarse provienen de los años 2023 y 2024, mientras todavía seguía la administración pasada, encabezada por Martín Ahumada Quintero.
“O sea, se terminaron y todo, pero dejaron inconcluso el tema de contratación”, aclaró.
Finalmente, aseguró que, para concluir con estos trámites, que es la contratación de los servicios de electricidad, les costaría alrededor de 650 mil pesos, los cuales están a la espera de que sean aprobados.
